قال الدكتور محمود عصمت، وزير الكهرباء والطاقة المتجددة، إن الرئيس عبد الفتاح السيسي وجه بزيادة عدد المفاعلات في محطة الضبعة النووية، مشيرا إلى وجود مفاوضات مع الشركة المنفذة لإضافة مفاعلين جديدين، مع إمكانية زيادة العدد إلى 4 مفاعلات إضافية.
وأوضح وزير الكهرباء والطاقة المتجددة، خلال مداخلة تلفزيونية ببرنامج «على مسئوليتي»، أن كل 4.8 جيجاوات من القدرات الكهربائية يمكن أن توفر نحو 8 ملايين متر مكعب من الغاز، بما يسهم في خفض فاتورة واردات الغاز بما يتراوح بين 1.1 و3.4 مليار دولار، وفقًا لأسعار الغاز.
وتضم محطة الضبعة النووية 4 وحدات لتوليد الطاقة بقدرة 1200 ميجاوات لكل وحدة، بإجمالي 4800 ميجاوات، ومن المستهدف بدء الإنتاج منها في عام 2028، على أن تصل إلى كامل طاقتها الإنتاجية بين عامي 2029 و2030.
وأشار وزير الكهرباء إلى أن محطة الضبعة ستسهم في تحقيق وفر كبير في استهلاك الوقود، بما يدعم خفض فاتورة الاستيراد، في وقت تستهدف فيه الدولة تنويع مصادر الطاقة وتعزيز الاعتماد على مصادر مستقرة لإنتاج الكهرباء.
وأضاف وزير الكهرباء أن حجم دعم الكهرباء يبلغ نحو 104 مليارات جنيه، ويرتفع إلى نحو 374 مليار جنيه عند احتساب دعم الوقود الموجه إلى محطات الكهرباء، موضحًا أن سعر الوقود المستخدم في حساب التكلفة يبلغ متوسطه 4 دولارات للمليون وحدة حرارية، مقارنة بنحو 8 دولارات.
كما أشار وزير الكهرباء إلى أن قيمة محاضر سرقات الكهرباء بلغت نحو 20 مليار جنيه خلال العامين الماضيين.

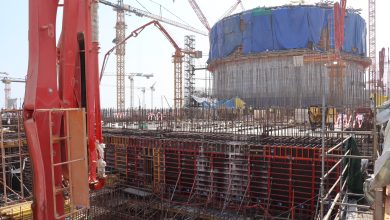

وأعلنت هيئة المحطات النووية لتوليد الكهرباء اليوم الانتهاء بنجاح من أعمال الصبة الخرسانية لمبنى التحكم للوحدة النووية الأولى (UCB) بمشروع المحطة النووية بالضبعة.
حيث يعد مبنى التحكم أحد المباني الرئيسية بالوحدة النووية، حيث يضم الأنظمة والمعدات اللازمة لمراقبة وتشغيل أنظمة الوحدة والتحكم فيها، بما يضمن التشغيل الآمن والموثوق للوحدة النووية وفقًا لمتطلبات الأمان والسلامة النووية.
وشملت الأعمال التخصصية التي تم تنفيذها صب الحوائط الخرسانية لعدد ثلاث قطاعات بالمبنى بداية من المنسوب +4.700 متر وحتى المنسوب +8.400 متر، بإجمالي حجم خرسانة بلغ 430 متراً مكعباً.
كما تضمنت الأعمال صب البلاطة الخرسانية للقطاع رقم 10 من المنسوب +8.400 متر إلى المنسوب +8.900 متر، بإجمالي حجم خرسانة بلغ 120 متراً مكعباً.
ويبلغ بذلك إجمالي حجم الصبة الخرسانية التي تم إنجازها 550 متراً مكعباً خلال 11 ساعة من العمل المتواصل 11 ساعة متواصلة، بمشاركة حوالي 90 مهندس وعامل، بما يعكس حجم الجهود المبذولة والتنسيق المتواصل بين فرق العمل بالموقع
